「我國軌道建設執行概況」專題報告


113年10月23日   立法院第11屆第2會期交通委員會第7次全體委員會議

「我國軌道建設執行概況」專題報告

交通部鐵道局>

https://lis.ly.gov.tw/lydbmeetr/uploadn/113/1131023/603.pdf

目錄

壹、 前言

貳、 鐵路路網興建及基礎設施改善計畫

參、 鐵路立體化及大平台計畫

肆、 都會捷運建設

伍、 結語



壹、 前言

主席、各位委員、各位女士、先生:

今天應邀列席貴委員會,就我國軌道建設執行概況提出報告,聆聽各位委員指教俾業務執行更趨週延,謹表感謝。

為建構更完善便捷的環島鐵路網,鐵道局依交通部「4 個 90 分鐘環島高效鐵路網」政策目標,透過路網及基礎設施建設,以臺北-高雄-臺東-花蓮間鐵路行車時間皆縮短至 90 分鐘內為目標,除強化東部地區聯外交通功能,並期帶動區域均衡發展。

鐵道局亦配合交通部協助各地方政府推動捷運及鐵路立體化建設,以提升都會區軌道運輸佔有率及縫合因鐵路所造成之都市阻隔,進而帶動 TOD 大眾運輸導向都市發展。

目前鐵路及捷運設計及施工中計畫共 27 項、規劃中計畫(含可研)共 31 項,以下謹就推動情形提出摘要報告。


貳、鐵路路網興建及基礎設施改善計畫

一、高鐵計畫

(一) 高鐵延伸宜蘭綜合規劃:已完成綜合規劃初步規劃成果,環境影響評估部分並於 111 年 8 月 24 日審議通過一階環評,112 年 8 月 21 日審議通過範疇界定,鐵道局持續辦理二階環評四季環境調查作業中。

(二) 高鐵延伸屏東綜合規劃:左營方案高屏二快路廊渉及屏東線股道與基地進出廠線過軌技術問題,刻持續就各種可能方案(含高雄方案)進行審慎評估及聽取各方意見。

二、臺鐵路網興建及改善

臺鐵路網興建及改善計畫共有 5 項均由鐵道局辦理,其中 2 項設計及施工中、1 項綜合規劃中、2項可行性研究中。

(一) 設計及施工中

1. 花東地區鐵路雙軌電氣化計畫:臺鐵花蓮至知本站間約 162.5 公里進行全線雙軌電氣化工程(部分路段已雙軌化,本計畫施工範圍約 112.6 公里);總經費 456.27 億元,計畫期程110 至 117 年;第 1 次修正計畫 113 年 3 月 29日函報行政院審議中,擬修正經費為 955.85億元,修正後期程為 123 年 8 月。

2. 高鐵彰化站與臺鐵轉乘接駁計畫:由臺鐵公司委託鐵道局中工分局辦理,全長約 3.14 公里,增設新田中站,串聯高鐵彰化站及臺鐵田中站;總經費 29.55 億元,計畫期程 111 至 118年。

(二) 綜合規劃中

1. 海線鐵路雙軌化(談文至追分):行政院 113 年1 月 29 日核定可行性研究,綜合規劃 10 月 14日決標,賡續辦理綜規及環評作業。

(三) 可行性研究中

1. 南迴鐵路線形改善暨瓶頸路段雙軌化:113 年4 月 29 日陳報行政院,鐵道局依行政院 8 月20 日審查意見修正後,修正報告於 10 月 22日再次陳報行政院。

2. 屏南觀光鐵路:行政院 112 年 8 月 16 日召開屏東縣請助事項第 2 次會議結論:屏南快速公路由竹田至楓港優先推動,因原假設情境已變更,請另案重啟可研。鐵道局依示於 113 年 2 月 22 日啟動屏南觀光鐵道可行性研究。


參、鐵路立體化及大平台計畫

鐵路立體化及大平台計畫係地方政府為促進都市發展、強化鐵路站區與廊帶之周邊土地利用及改善平交道交通阻隔問題所提出之建設,立體化計畫由地方政府辦理可行性研究,奉核定後再由交通部辦理綜合規劃及後續設計、施工作業;大平台計畫則由地方政府辦理可行性研究及綜合規劃。目前共有 14 項,其中 7 項設計及施工中、3 項綜合規劃中、4項可行性研究中。

一、設計及施工中

(一) 臺鐵都會區捷運化桃園段地下化計畫:全長17.95 公里,將 3 座既有車站地下化,並增設 5 座通勤站;總經費 1,047.93 億元,計畫期程 109 至 119 年;第 1 次修正計畫 113 年 8 月 13 日函報行政院審議中, 擬修正經費為 1,817.01 億元,修正期程為 123 年 12 月,長度調整為 19.15 公里。

(二) 鳳鳴臨時站計畫:於新北市鶯歌區新增 1 座通勤站(臨時站);總經費 6.12 億元,計畫期程為 108 至 113 年。

(三) 平鎮臨時站計畫:於桃園市平鎮區新增 1 座通勤站(臨時站);總經費 4.97 億元,計畫期程為 109 至 115 年。

(四) 嘉義市區鐵路高架化計畫:全長 10.9 公里,將 2 座既有車站高架化,並增設 1 座通勤站;總經費 334.25 億元,計畫期程 106 至 115 年;第 3 次修正計畫 113 年 8 月 22 日函報行政院審議中,經費未修正,期程擬修正為 120 年 12 月。

(五) 嘉義縣市鐵路高架化延伸計畫:全長 8.92 公里,將 1 座既有車站高架;總經費 173.48 億元,計畫期程 112 至 122 年。

(六) 臺南市區鐵路地下化計畫:全長 8.23 公里,將 1 座既有車站地下化,並增設 2 座通勤站;總經費 336.70 億元,計畫期程 98 至 115 年;第 3 次修正計畫 113 年 7 月 2 日函報行政院審議中,擬修正經費為 412.64 億元,修正期程 120 年 3 月。

(七) 高雄市區鐵路地下化計畫(含左營及鳳山):全長 15.37 公里,將 3 座既有車站地下化,並增設 7 座通勤站;總經費 998.69 億元,計畫期程 95 至 114 年。

二、綜合規劃中

(一) 宜蘭鐵路高架化:113 年 6 月 25 日函報交通部,刻依審查意見修正中。另環境影響說明書經環境部 113 年 6 月 12 日審議通過。

(二) 彰化鐵路高架化:刻依 113 年 7 月 22 日彰化縣政府與臺鐵公司達成花壇+二水(雙基地)方案共識持續辦理,並於 7 月 22 日啟動環評。

(三) 新竹大平台:交通部 112 年 2 月 2 日函復審查意見,新竹市政府尚未提送修正報告。

三、可行性研究中

(一) 大臺中山海線高架化:交通部 113 年 3 月 29日將山線高架、海線高架二案陳報行政院,臺中市政府刻依國發會 6 月 19 日審查意見修正中。另新建甲后線部分,建議由臺鐵公司適時評估,或臺中市政府考量依鐵路法之地方營鐵路方式評估辦理。

(二) 斗六鐵路高架化:雲林縣政府依 113 年 1 月16 日研商會議意見,於 6 月 21 日提送修正報告,交通部近期將開會審議。

(三) 臺南永康地下化:臺南市政府依國發會 112 年 1 月 9 日、5 月 26 日及 10 月 4 日審議意見,於 113 年 7 月 12 日提送修正報告,交通部 8 月 20 日轉國發會續審。

(四) 水上大平台:嘉義縣政府刻依交通部 113 年 3 月 21 日審查意見修正中。

四、 其他地方政府研擬中尚未提送之可行性研究計畫:臺南市政府辦理之新市立體化、仁德立體化、新營大平台及高雄市政府辦理之橋頭立體化等 4 項計畫。


肆、都會捷運建設

一、大臺北都會區捷運建設

臺北市、新北市及基隆市執行中捷運計畫共 13項,其中 8 項設計及施工中、2 項綜合規劃中、3 項可行性研究中。

(一) 設計及施工中

1. 基隆捷運:本計畫 113 年 1 月 31 日行政院核定,全長 15.59 公里,興建 13 座車站,總經費 696.89 億元,計畫期程 113 至 123 年。

2. 信義線向東延伸段:全長 1.413 公里,興建 1 座地下車站,總經費 93.698 億元,計畫期程至 116 年。

3. 萬大中和樹林線:

• 第一期:全長 9.5 公里,興建 9 座車站及 1 座機廠,總經費 741.78 億元,計畫期程至116 年;第 3 次修正計畫 113 年 9 月 11 日交通部委員會審議原則同意,修正後總經費848.01 億元,修正後期程至 118 年。

• 第二期:全長 13.3 公里,興建 13 座車站,總經費 549.77 億元,計畫期程至 119 年。修正計畫 113 年 8 月 23 日交通部轉行政院審議中,修正後總經費 770.47 億元,修正後期程至 122 年。

4. 環狀線計畫北環段及南環段:北環段長 14.93 公里,興建 12 座車站及 1 座機廠;南環段長 5.73 公里,興建 6 座車站,總經費 1,369.05 億元,計畫期程至 119 年。修正計畫 113 年 9 月 27 日交通部轉行政院審議中。修正後總經費 1,798.98 億元,計畫期程調整至 122 年。

5. 環狀線計畫東環段:全長 13.25 公里,興建 10 座車站及 1 座機廠,總經費 1,024.86 億元,計畫期程至 123 年。

6. 三鶯線:全長 14.29 公里,興建 12 座車站及 1 座機廠,總經費 502 億元,計畫期程至 116 年。

7. 淡海輕軌第二期:全長 4.2 公里,興建 6 座車站,總經費 24.95 億元;修正計畫新北市政府依國發會 113 年 9 月 6 日審查意見修正中,修正後總經費 69.8 億元,計畫期程調整至 120 年。

8. 捷運汐東線:全長 5.56 公里,興建 6 座車站,總經費 376.93 億元,計畫期程 112 至 121 年。

(二) 綜合規劃中

1. 民汐線北市段:新北市政府 113 年 4 月 9 日首次提送報告,刻依交通部 6 月 26 日審查意見修正中。

2. 五股泰山輕軌:新北市政府 113 年 4 月 3 日首次提送報告,刻依交通部 8 月 1 日研商會議意見修正中。

(三) 可行性研究中

1. 八里輕軌:新北市政府刻依 113 年 1 月 31 日行政院審查意見修正中。

2. 泰山板橋輕軌:新北市政府刻依交通部 113 年 7 月 26 日研商會議意見修正中。

3. 深坑輕軌:新北市政府依行政院審查意見於 113 年 10 月 11 日提送修正報告,交通部審查中。

二、桃園都會區捷運 (含機場捷運)

桃園都會區執行中捷運計畫共 6 項,其中 5 項設計及施工中、1 項綜合規劃中。

(一) 設計及施工中

1. 機場捷運延伸中壢:全長 2.06 公里,興建 2 座車站,總經費 173.02 億元,計畫期程為 99 至 118 年。

2. 機場捷運 A14 站:興建 1 座車站,總經費 60.43 億元,計畫期程為 106 至 115 年。

3. 綠線:全長 27.8 公里,興建 21 座車站,總經費 982.64 億元,計畫期程為 105 至 119 年;桃園市政府依交通部審查意見 113 年 9 月 16 日函送修正計畫,修正後經費為 1,211.97 億元,修正計畫期程至 123 年。

4. 綠線延伸中壢:全長 7.2 公里,興建 6 座車站,總經費 361.59 億元,計畫期程為 112 至 120 年。

5. 棕線:全長 11.38 公里,興建 7 座車站,總經費 456.49 億元,計畫期程為 113 至 121 年。

(二) 綜合規劃中

1. 三鶯線延伸八德:綜規報告 113 年 6 月 11 日國發會研商會議審議通過,尚待行政院核決。

三、新竹輕軌環線

交通部 113 年 3 月 27 日召開縣市輕軌整合會議,縣市各自辦理之輕軌計畫(藍線、紅線),刻由新竹市政府整合中。

(一) 可行性研究中

1. 輕軌紅線:交通部 111 年 12 月 5 日召開審查委員會,新竹市政府尚未提送修正報告。

2. 輕軌藍線:新竹縣政府刻依交通部 113 年 7 月 12 日審查會議意見修正捷運整體路網中,並同步辦理藍線可行性研究作業。

四、臺中都會區捷運

臺中都會區執行中捷運計畫共 5 項,其中 1 項設計中、1 項綜合規劃中、3 項可行性研究中。

(一) 設計中

1. 藍線:行政院 113 年 1 月 29 日核定綜合規劃並函示沙鹿方案需修正後報行政院核定始得動工。交通部 113 年 5 月 21 日將臺中市政府修正報告函報行政院審議中。全長 24.78 公里,興建 20 座車站,總經費 1615.14 億元,計畫期程為綜合規劃核定後 10 年。

(二) 綜合規劃中

1. 綠線延伸:可行性研究 113 年 1 月 31 日行政院核定,臺中市政府 6 月 28 日綜合規劃案決標,刻正綜規作業中。

(三) 可行性研究中

1. 藍線延伸:臺中市政府刻依交通部 113 年 6 月 20 日初審會議審查意見修正中。

2. 橘線:臺中市政府依交通部委員會審查意見,於 113 年 10 月 1 日提送修正報告,交通部審查中。

3. 屯區環狀線:臺中市政府刻依交通部 113 年 6 月 20 日初審會議審查意見修正中。

五、嘉義捷運

嘉義市執行中捷運計畫共 1 項,辦理可行性研究中。

(一) 可行性研究中

1. 藍線:嘉義市政府 113 年 6 月 28 日首次提送可行性研究,刻依交通部 9 月 9 日審查意見修正中。

六、臺南都會區捷運

臺南都會區執行中捷運計畫共 4 項,其中 1 項綜合規劃中、3 項可行性研究中。

(一) 綜合規劃中

1. 第一期藍線:綜規報告 113 年 8 月 22 日交通部轉行政院審議中。

(二) 可行性研究中

1. 藍線延伸:臺南市政府依交通部委員會審查意見,於 113 年 9 月 27 日提送修正報告,交通部審查中。

2. 綠線:交通部 109 年 4 月 28 日函復審查意見,臺南市政府尚未提送修正報告。

3. 紅線:臺南市政府 113 年 9 月 6 日首次提送報告,交通部審查中。

七、高屏都會區捷運

高屏都會區執行中捷運計畫共 6 項,其中 4 項設計及施工中、2 項可行性研究中。

(一) 設計及施工中

1. 岡山路竹延伸線:

• 第一階段:全長 1.46 公里,興建 1 座車站,總經費 39.65 億元。計畫期程 105 至 114 年。

• 第二 A 階段:全長 7.75 公里,興建 5 座車站,總經費 279.18 億元。計畫期程 110 至 118 年。

• 第二 B 階段:全長 3.87 公里,興建 2 座車站,總經費 146.02 億元。計畫期程 112 至 120 年。

2. 黃線:全長 22.73 公里,興建 23 座車站,總經費 1,442.37 億元,計畫期程 111 至 119 年。

修正計畫經交通部 113 年 9 月 20 日委員會審查,高雄市政府修正報告中,修正後經費約 2,348.31 億元。

3. 小港林園線:全長 11.59 公里,興建 7 座車站,總經費 533.11 億元,計畫期程 111 至 120年。修正計畫 113 年 9 月 20 日召開捷運委員會審查,高雄市政府修正報告中,修正後經費約 835 億元。

4. 環狀輕軌:全長 22.1 公里,興建 38 座車站,總經費 211.16 億元,計畫期程 93 至 114 年。第 6 次修正計畫高雄市政府於 113 年 9 月 2 日提出,交通部審查中, 修正後經費約為257.67 億元,修正後期程至 119 年。

(二) 可行性研究中

1. 紫線:高雄市政府 113 年 9 月 19 日首次提送報告,交通部審查中。

2. 林園東港林邊線:屏東縣政府依交通部初審會議審查意見,於 113 年 9 月 13 日提送修正報告,交通部審查中。

八、其他地方政府研擬中尚未提送之可行性研究計畫:基隆捷運第二階段、桃園青線、桃園橘線、臺中崇德豐原線、彰化鹿港線、臺南深綠線、高雄延伸前鎮漁港等 7 項計畫。


伍、結語

軌道運輸具快速、大量、便捷、低碳排放及促進都市與區域發展等優勢,惟其建設經費較高所需期程亦長,爰需審慎評估,鐵道局將在交通部指導下,持續推動中央及地方各項軌道建設,期使軌道系統成為大眾運輸骨幹,除提供民眾優質交通服務外,亦同步帶動都市及相關產業發展。

以上謹就我國軌道建設執行概況作扼要報告,敬請各位委員指教,謝謝!


新北市捷運工程局「新北捷運 突破與承擔」專題報告



三環六線帶動大台北發展 侯友宜:新北軌道建設投入資源居全國之首

【新北市訊】新北市政府今(23)日召開市政會議,由捷運局以「新北捷運─突破與承擔」為題進行專題報告,新北市長侯友宜表示,捷運是帶動城市交通網絡發展的火車頭,新北市作為北北基桃捷運路網中心,正處捷運如火如荼開發的關鍵期,三鶯線目前進度已達78.5%,力拚2025年完工;汐東線也已順利招標,預計年底簽約、明年開工,軌道建設投入資源居全國之首。

侯友宜表示,新北市位處北北基桃的中心,勇於承擔捷運軌道建設,汐止居民盼望20年的汐東線,經市府團隊的努力,已順利招標,預計年底簽約、明年開工,於2032年完工;台北端的汐民線經過協調,綜合規劃正在修正中,將再度提報中央。而基隆捷運未來也將由新北市統籌辦理,將在今年提報工程經費審議,盼中央儘速核定,明年順利發包,未來汐東線、汐民線及基隆捷運將串起新北、台北及基隆的交通路廊,完善大台北共同生活圈。

侯友宜強調,三鶯線目前總體進度已達78.5%,未來將融合當地獨特地景及人文藝術,為民眾創造最大的價值,力拚2025年完工。另外,萬大中和線進度也達76%,預計2027年完工;土城樹林線進度達29%,預計2031年完工;而銜接淡江大橋的淡海輕軌二期,待中央核定後五年完工。

侯友宜也提醒團隊,捷運聯合開發案可帶動周遭產業及都市發展,對新北市未來至關重要,為確保程序公開透明,責成廉政平台全程參與,嚴格把關讓人民安心。

另外,針對環狀線修復,侯友宜感謝捷運局扛起修復重責,並增加人力將修復工期從原先評估的14個月縮短6個月,但不管速度再快,安全無虞是最高原則,未來將以最嚴格標準進行安全檢測,預計年底全線復駛。

捷運局補充,新北捷運系統目前「六線齊發」,包含捷運三鶯線、萬大中和線、土城樹林線、南北環線、汐止東湖線及基隆捷運、淡海輕軌第二期正加緊施工,興建軌道長度共計57公里、51座車站。除捷運工程外,捷運局同步進行環狀線修復工作,因地震位移的9跨鋼箱梁目前已完成5跨簡支梁復位、進度超前,工法涉及耐震零件更換及增加抗震力,在安全無虞底下,力拚年底全線復駛。


第711次市政會議捷運局專題報告: 新北捷運 突破與承擔 PDF




2024-10-22

臺中市交通局「臺中市停車發展之SDG(智慧、低碳、綠化)」專案報告



優於中央規定! 中市充電車格目標提高至10%以上 盧市長:打造智慧綠能之都

台中市政府廣設停車場滿足市民需求,嶄新停車場不僅是一座停車場,也是美化城市的小綠洲,以響應聯合國2030年的永續發展目標,向市民交出漂亮成績單。市長盧秀燕今(22)日主持市政會議指出,台中市將「智慧、低碳、綠化」落實於停車管理,為營造友善充電環境,自今年起逐年以每場停車場增加1%充電槍設置比例增設,未來目標將以每場10%以上比例廣設充電槍,優於中央制定設置比例,提升市民充電便利性,打造智慧綠能之都。

盧市長表示,台中是全國第二大城市,滿足停車需求是施政重中之重,如何讓民眾不僅有位置停車,同時兼顧減碳、智慧化、城市美觀,是非常專業的工作,也是市府需用心籌劃的議題。因此,市府以「智慧、低碳、綠化」為主軸進行優化,透過設置地磁讓民眾更迅速找到車位,也方便交通局管理;另將停車場綠美化,達到節能減碳成果並美化城市景觀。「這是一場寧靜的革命,但也代表台中的施政品質!」盧市長並指出,日前《今周刊》公布2024永續城市SDGs大調查,市府在「行政效率及服務品質滿意度」面向上得到最高分,顯見市府用心施政。

盧市長也說,提供宜居節能的生活環境、建構永續發展城市,為近年全世界積極關注並推動的目標之一;透過減少都市發展對環境的影響,提供安全與包容的綠色共同空間,營造永續城市,為市府的重要課題。對此,市府持續配合永續淨零目標,從公有停車場環境綠美化及路邊停車智慧化管理等方面不斷調整優化,並廣設充電槍提供友善充電環境。

今日市政會議,交通局長葉昭甫今日以「台中市停車發展之SDG 智慧(Smart)、低碳(Decarbon)、綠化(Green)」為題進行專案報告。葉局長指出,依據交通部「電動汽車充電專用停車位及其充電設施設置管理辦法」,公有路外公共停車場充電車格比例,應為小型車停車位總數的2%以上;而為營造台中市良好充電環境,市府更推動綠色轉型,依「台中市永續淨零自治條例」第35條規定,將充電車格比例提高至10%以上,設置比例遠高於中央規定。

葉局長提到,台中市人口突破285萬人,躍居全台第二大城市,人多車潮也湧進。因應停車需求,軟硬體規劃需超前部署,市府為提供宜居節能的生活環境,並降低停車場剛性、冷調建築印象,藉由綠美化將停車場塑造為「城市小綠洲」,停車場不僅提供停車功能,更可透過綠美化提供調節溫度、淨化空氣、降低建築與街道溫度,讓居住環境更為舒適,建構具包容、安全、韌性及永續特質的城市。

葉局長說明,台中市公有停車場目前已完成設置慢充406槍、快充4槍,今年更獲中央補助及地方配合款經費共計約1.73億元;年底前再增加慢充383槍、快充95槍,今年預計能達到800槍以上。未來將持續視電動車成長幅度、停車熱點及電動車持有率分布情形等,以每年增加1%至2%的速度,增加充電車格比例,採分年建置方式達成「台中市永續淨零自治條例」10%的規定。

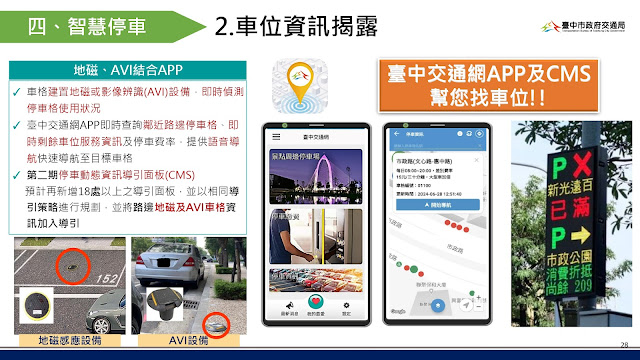

葉局長指出,交通局除加強增設充電樁數量外,亦積極推動智慧停車,將停車資訊公開化、停車繳費便利化,提供民眾優質停車服務,包括充電樁及剩餘車位資訊的揭露;歡迎市民朋友下載「台中交通網」App,不僅可查詢充電樁即時使用情形及路邊、路外車格剩餘車位資訊外,更可導航至目標車格及使用線上支付繳費,停車服務再升級,生活更便利。


第645次市政會議專案報告(113年10月22日)


交通局「臺中市停車發展之SDG(智慧、低碳、綠化)」






































臺南市地政局「農村好靚美好宜居新願景-農村社區土地重劃成果報告」




南市農村社區土地重劃成果斐然 總面積達99.42公頃 領先全台

台南市不僅「農水路改善成果」全國第一,推動「農村社區土地重劃」也是有目共睹,地政局今(22)日市政會議報告指出,已完成8區農村社區、還有2區辦理中,總計農村社區重劃總面積達99.42公頃,成果領先全台。

黃偉哲市長指出,透過公私部門合力,才能讓農村的發展並確實得到保障,以現在正在辦理的學甲大灣,官田社子2農村社區土地重劃為例,不僅有治水防洪、污水淨化等設施,也納入當地意見規劃集貨場、活動中心等用地,有助提升當地生活品質。

黃偉哲進一步表示,農村社區土地重劃的困難點在於許多農地的地主,意見不一致,尤其對於把土地拿出來做為公共工程,很多人持保留態度,謝謝地政局同仁的努力,持續推動農村土地重劃,增加許多公共建設。其中,透過農村社區土地重劃完成闢建道路設施,對於提升農村民眾行的安全,有很大助益。

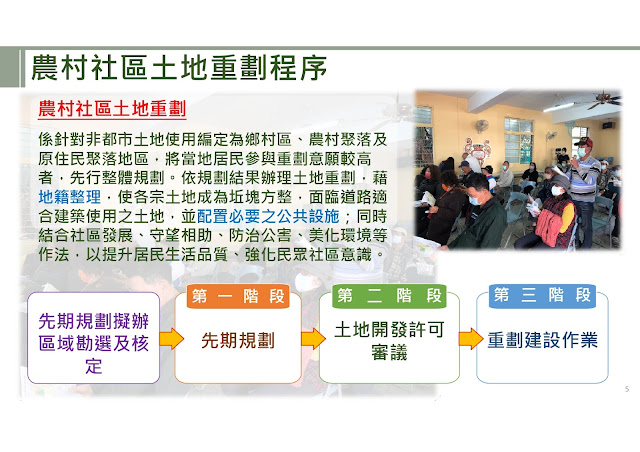

地政局針對「農村好靚 美好宜居新願景報告」指出,農村社區過去因任由自然發展,缺乏整體規劃,多代繼承,導致土地產權複雜、道路狹小及缺乏公共設施,透過農村社區土地重劃,結合社區發展願景及居民需求進行整體規劃,不僅可開闢必要的公共設施用地,並可同時辦理土地交換分合,解決長年產權複雜問題,有效促進土地利用價值,變更提供可建築土地,大幅提升農村社區生活品質。

截至目前為止,包括白河區河東社區,安定區中榮社區,六甲區龜港社區,七股區篤加社區,柳營區新厝社區,白河區莿桐崎社區,七股區十分塭社區及官田區瓦磘社區等8農村社區重劃完成,面積85.38公頃,計完成辦理道路129條、公園8處、廣場3處、集貨場3處、活動中心7處、及汙水設施3處。

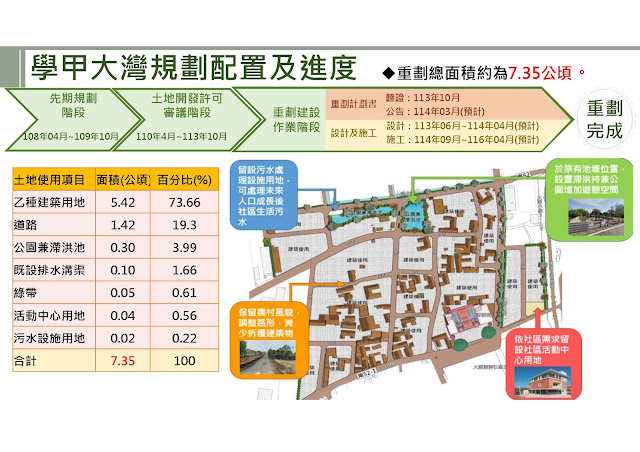

地政局進一步表示,黃偉哲市長任內,向中央爭取補助經費推動學甲大灣(7.35公頃)及官田社子(6.69公頃)等2區農村社區土地重劃作業,重劃總面積計達14.04公頃,投入總經費達2,746萬餘元,目前正辦理非都市土地開發許可審議、重劃計畫書聽證及工程設計階段等作業中,未來只要土地所有權人有面積及人數意願過半,隨即可續再報請內政部核准實施農村社區土地重劃計畫書,向中央爭取更多重劃工程建設經費補助,將可大大減輕土地所有權人重劃費用負擔。

地政局說明,學甲大灣及官田社子農村重劃內規劃有必要性的公共設施,配置了包括社區多功能中心用地、集貨場用地、公園兼生態滯洪池、道路、綠地及污水淨化設施用地等,特別以在地農村特色意象融入工程設計之中,並導入低碳節能、人本交通及高齡友善的概念,期能打造出宜居生活、生產、生態共融之新農村,相信可以改善農村社區生活環境,兼顧農業生產及農村景觀風貌,開創富麗新農村。


1131022日第669次市政會議

地政局「農村好靚美好宜居新願景-農村社區土地重劃成果報告」














2024-10-19

再造歷史現場專案計畫 全盤整理索引

再造歷史現場專案計畫

文化部再造歷史現場      https://rhs.boch.gov.tw/


前瞻基礎建設計畫競爭型補助核定表 城鄉建設

計畫名稱:文化生活圈建設計畫         主管部會:文化部

計畫期程:1069月至11412

一、「文化保存」項下「再造歷史現場專案計畫」項次1~96      主政單位:文資局

填報時間:1134

項次

縣市

項目名稱

計畫總金額

補助金額

備註

1

臺北市

療、浴、北投-生活環境博物園區

571,836

140,167

1. 期程:106年至109年。

2. 分年補助經費:1060.05億元、

1070.265億元、1080.291億元、1090.796億元。

2

新北市

清法戰爭滬尾之役歷史場域重現計畫

186,300

111,780

1. 期程:107年至109年。

2. 分年補助經費:1070.102 元、1080.6258億元、1090.39億元。

3

新北市

八里坌千年河口文化再現計畫

66,000

39,600

1. 期程:107年至109年。

2. 分年補助經費:1070.126億元、1080.1764億元、109 0.0936億元。

4

新北市

從地景到願景-新北市金銅礦業遺產傳承活化計畫

56,800

34,080

1. 期程:10811月至10912月。

2. 分年補助經費:1080.1508億元、1090.19億元。

5

桃園市

「前空軍桃園基地設施群」活化再利用先期規劃案

14,800

8,880

1. 期程:106年至1099月。

2. 分年補助經費:1060.0296億元、1070.0296億元、108 0.0296億元。

6

桃園市

「大溪好生活」再造歷史現場

393,280

235,968

1. 期程:107年至109年。

2. 分年補助經費:1070.3261億元、1080.8814億元、109 1.1613億元。

歷史街區創生行動據點-節點展館工程尾款因無法於111年底提出完工證明,故尾款55800元由縣市自籌,補助經費下修為23,5417,200元,修正計畫書已於112 66日備查。

7

桃園市

再造歷史現場-前空軍桃園基地設施群-35中隊飛機棚廠損壞修復工程暨先期成果多媒體數位展示

74,044

44,426

1. 期程:107年至109年。

2. 分年補助經費:1070.03636627億元、1080.1367949億元、1090.2711888億元。

8

臺中市

臺中文化城中城歷史空間再造計畫

1,048,330

585,798

1. 期程:106年至109年。

2. 分年補助經費:1060.366億元、1071.58658億元、1080.41784億元、1093.49956億元。

9

臺南市

烏山頭水庫暨嘉南大圳再造歷史現場中長程計畫

406,871

284,810

1. 期程:107年至109年。

2. 分年補助經費:1070.86592億元、1080.4401億元、109 1.54207億元。

10

臺南市

再現赤崁『署』光

221,600

155,120

1. 期程:107年至109年。

2. 分年補助經費:1070.0140億元、1080.3948億元、109 1.1424億元。

11

高雄市

左營舊城見城計畫

536,715

375,701

1. 期程:106年至109年。

2. 分年補助經費:1060.67515億元、1070.99515億元、108 1.03065億元、1091.11205億元。

12

高雄市

興濱計畫-哈瑪星港濱街町再生

337,550

236,285

1.  期程:106年至109年。

2.  分年補助經費:1060.5658億元、1070.6407億元、108 0.7277億元、1090.4284億元。

13

基隆市

大基隆歷史場景再現整合計畫

916,286

616,900

1. 期程:106年至109年。

2. 分年補助經費:1060.6573億元、1070.93772億元、108 4.468982億元。

14

新竹市

新竹日本海軍第六燃料廠與眷村聚落歷史現場再造活化計畫

88,300

61,810

1. 期程:106年至109年。

2. 分年補助經費:1070.08106億元、1080.2452億元、109 0.2918億元。

15

新竹市

新竹日本海軍第六燃料廠與科技知識藝術村落歷史現場再造與活化計畫

178,000

124,600

1. 期程:108年至109年。

2. 分年補助經費:1091.246億元。

16

苗栗縣

苗栗出磺坑礦業歷史現場活化發展計畫

158,500

142,650

1. 期程:108年至109年。

2. 分年補助經費:1080.54225億元、1090.8843億元

17

南投縣

集集樟腦出張所建築群再造歷史現場計畫

50,000

40,000

1. 期程:10810月至10912月。

2. 分年補助經費:1080.12億元、

1090.28億元。

18

彰化縣

千帆入港再造鹿港歷史現場

173,710

138,968

1. 期程:106年至109年。

2. 分年補助經費:1060.10687億元、1070.40832億元、108 0.87449億元。

19

雲林縣

虎尾眷村文化特區(建國一、二村)歷史聚落保存再現計畫

100,000

80,000

1. 期程:106年至109年。

2. 分年補助經費:1070.2848億元、1080.1224億元、109 0.3928億元。

20

雲林縣

雲林縣北港百年藝鎮再造歷史現場計畫

112,400

89,920

1. 期程:107年至109年。

2. 分年補助經費:107530日核定函,107年補助0.1484億元,108年補助0.4388億元,718日函復修正計畫備查。108729日核定 107-109年全案總經費1.1240億元、本部補助0.8992億元,縣府配合款 0.2248億元。109年補助0.312億元。

21

嘉義市

嘉義市重現木都再造歷史現場計畫

134,400

94,080

1. 期程:107年至109年。

2. 分年補助經費:1070.0826億元、1080.4816億元、109 0.3836億元。

22

嘉義縣

蒜頭糖廠歷史現場再造計畫

189,000

170,100

1. 期程:106年至109年。

2. 分年補助經費:106-107

0.34389億元、1080.486171億元、1090.87093億元。

23

屏東縣

屏東飛行故事(勝利、崇仁新村)再造歷史場域計畫

485,580

437,022

1. 期程:106年至109年。

2. 分年補助經費:1060.084 元、1071.33646億元、108 2.3661億元、1090.58365億元。

24

屏東縣

屏東飛行故事再造歷史場域計畫(第2期)

130,000

117,000

1. 期程:10811月至10912月止。

2. 分年補助經費:1091.17億元。

25

屏東縣

牡丹社事件再造歷史場域計畫

 80,000

 72,000

1. 期程:107年至109年。

2. 分年補助經費:1070.25542億元、1080億元、1090.46458億元。

26

屏東縣

屏東菸葉廠再造歷史現場計畫

320,906

 277,006

1. 期程:107年至109年。

2. 分年補助經費:1070.1082億元、1080.4703億元、109 2.1915億元。

27

宜蘭縣



蘭陽地區二戰軍事遺構群歷史再現計畫

 114,900

 91,920

1. 期程:107年至109年。

2. 分年補助經費:1070.0992 元、1080.7960億元、1090.024

億元。

28

宜蘭縣

中興紙廠宜蘭興自造

380,600

299,680

1. 期程:107年至109年。

2. 分年補助經費:1070.44916億元、1080.71186億元、109 1.83578億元。

29

宜蘭縣

中興紙廠.宜蘭興自造-考古遺址出土遺物典藏中心保管計畫

7,276

5,821

1. 期程:10811月至10912月止。

2. 分年補助經費:1080.0291億元、1090.0291億元。

30

花蓮縣

拉庫拉庫溪流域布農族舊社溯源與重塑計畫

32,100

28,890

1. 期程:106年至1096月止。

2. 分年補助經費:1060.02745億元、1070.12825億元、108 0.10179億元、1090.03141億。

31

花蓮縣

拉庫拉庫溪流域布農族舊社溯源與重塑計畫-108109年延續型計畫

20,000

18,000

1. 期程:108年至109年。

2. 分年補助經費:1080.09億元、1090.09億元。

32

花蓮縣

花蓮市太平洋臨港廊道歷史場景再現計畫

226,077

203,470

1. 期程:107年至109年。

2. 分年補助經費:1070.2511億元、1081.4769億元、109 0.3066億元

33

臺東縣

臺東市民權里日式建築文化園區修復再利用計畫

200,000

180,000

1. 期程:106年至109年。

2. 分年補助經費:1060.9081億元、1070.3465億元、108 0.5454億元。

34

澎湖縣

澎湖縣媽宮舊城區再造歷史現場計畫

75,900

68,310

1. 期程:107年至109年。

2. 分年補助經費:1070.2430 元、1080.3951億元、1090.045億元。

35

金門縣

瓊林蔡氏千年聚落風華再現

188,436

131,905

1.  期程:106年至109年。

2. 分年補助經費:106~107

0.8416億元、1080.4774億元。

36

連江縣

冷戰島嶼連江縣再造歷史現場計畫

192,000

172,800

1. 期程:107年至109年。

2. 分年補助經費:1070.288億元、108-109年:1.44億元。

37

連江縣

「戰地轉身轉譯再生」連江縣再造歷史現場計畫

21,600

19,440

1. 期程:10811月至10912月止。

2. 分年補助經費:1090.1944億元。

38

桃園市

鷹與鷗的傳奇-前空軍桃園基地設施群建物修繕暨影音蒐集及教育深根推廣計畫

81,818

45,000

1. 期程:先予核定110年至111年。

2. 分年補助經費:1100.058465億元、1110.391535億元。

39

臺中市

「臺中市文化城中城擴張復甦及再造計畫」

44,010

30,807

1. 期程:先予核定110111年。

2. 分年補助經費:1100.09242億元、1110.21565億元。

40

臺中市

臺中菸葉廠產業場域轉型再造計畫

60,000

42,000

1. 期程:110113年。

2. 分年補助經費:1100.126億元、1110.294億元。

41

臺南市

臺南400年-文化資產場域再現計畫

375,437

240,548

1. 期程:先予核定110111年。

2. 分年補助經費:1100.16971億元、1111.22909億元、112 0.4578億元、1130.54888億元。

42

高雄市

「左營舊城見城計畫」第二期2.0

209,080

146,356

1. 期程:先予核定110111年。

2. 分年補助經費:1100.9702億元、1110.49336億元。

43

高雄市

興濱計畫-旗鼓鹽文化廊帶再造

21,430

15,000

1. 期程:先予核定110111年。

2. 分年補助經費:1100.11,5億元、1110.035億元。

44

高雄市

三感一力眷村再生計畫

192,293

134,600

1. 期程:110年至111年。

2. 分年補助經費:1100.4038億元、1110.9422億元。

45

基隆市

大基隆歷史場景再現整合計畫 2.0

63,600

50,880

1. 期程:110年至112年。

2. 分年補助經費:1100.17184億元、1110.33696億元。

46

新竹市

新竹日本海軍第六燃料廠與科技知識藝術村落歷史現場再造與活化計畫2.0

30,500

21,350

1. 期程:110年至111年。

2. 分年補助經費:1100.00105億元、1110.0203億元。

47

新竹縣

新埔市街歷史現場活化發展計畫

7,143

5,000

1. 期程:先予核定110年至111年。

2. 分年補助經費:1100.025億元、1110.025億元。

48

苗栗縣

苗栗出磺坑油礦歷史現場再現計畫2.0

93,000

83,400

1. 期程:先予核定110年至111年。

2. 分年補助經費:1100.2502億元、1110.5838億元。

49

南投縣

Sbayan泰雅民族起源地及泰雅族遷徙路徑再造歷史現場專案計畫修正計畫

2,329

1,863

1. 期程:先予核定110年至111年。

2. 分年補助經費:1100.04億元、1110.01847334億元。

古道踏勘整修及導覽解說系統建置案工程因無法於111年底發生權責,補助經費刪減為1863,371元,修正計畫書已於112529日備查。

50

南投縣

集集樟腦出張所建築群再造歷史現場計畫2.0

44,950

35,960

1. 期程:先予核定110111年。

2. 分年補助經費:1100.1798億元、1110.1798億元。

51

彰化縣

千帆入港再造鹿港歷史現場2.0計畫

9,000

7,200

1. 期程:先予核定110111年。

2. 分年補助經費:1100.03552億元、1110.03648億元。

52

彰化縣

再現彰化眷村味中興莊再造歷史現場(彰化中興莊文化保存計畫)

5,000

4,000

1. 期程:110年至111年。

2. 分年補助經費:1100.0008億元、1110.0032億元。

53

雲林縣

虎尾眷村文化特區(建國一、二村)聚落歷史現場保存再現計畫(第2期)2.0

120,000

76,800

1. 期程:110年至111年。

2. 分年補助經費:1100.2304億元、111年:0.5376億元。

54

雲林縣

雲林縣治行政公署建築歷史現場活化計畫

8,000

6,400

1. 期程:先予核定110111年。

2. 分年補助經費:1100.032億元、1110.032億元。

55

雲林縣

北港糖廠文化資產整體場域規劃計畫

4,000

3,200

1. 期程:先予核定110111年。

2. 分年補助經費:1100.0096億元、1110.0224億元。

56

嘉義市

嘉義市重現木都再造歷史現場計畫(第二期)

10,200

7,140

1. 期程:先予核定110111年。

2. 分年補助經費:1100.0574億元、1110.014億元。

57

屏東縣

屏東飛行故事再造歷史場域計畫(第2期)2.0

148,000

108,600

1. 期程:110年至111年。

2. 分年補助經費:1100.0408億元、1110.0677億元。

58

屏東縣

牡丹社事件再造歷史場域計畫 2.0

30,000

27,000

1. 期程:110年至112年。

2. 分年補助經費:1100.16155億元、1110.10845億元。

59

屏東縣

屏東菸葉廠再造歷史現場計畫(第二期)2.0

52,855

38,700

1. 期程:先予核定110111年。

2. 分年補助經費:1100.36765億元、1110.01935億元。

60

屏東縣

「老歸崇-老力里」排灣舊社暨古道重現春日計畫

1,200

1,080

1. 期程:110年至112年。

2. 分年補助經費:1100.00324億元、1110.00756億元。

61

宜蘭縣

蘭陽地區二戰軍事遺構群歷史再現計畫(110年至112年)

75,000

60,000

1. 期程:1106月至112年。

2. 分年補助經費:1100.19672億元、1110.40328億元。

62

花蓮縣

花蓮縣布農族舊社領域復返計畫

34,100

30,690

1. 期程:1106月至112年。

2. 分年補助經費:1100.1179億元、1110.189億元。

63

臺東縣

臺東市北町日式建築修復再利用計畫

7,500

6,750

1. 期程:先予核定110111年。

2. 分年補助經費:1100.0297億元、1110.0378億元。

64

澎湖縣

澎湖縣媽宮舊城區再造歷史現場計畫(第二期)2.0

47,170

42,453

1. 期程:先予核定110111年。

2. 分年補助經費:1100.12735億元、1110.29717億元。

65

連江縣

「冷戰島嶼.保存活化與創生」連江縣再造歷史現場二期計畫 2.0

22,223

720,000

1. 期程:110年至111年。

2. 分年補助經費:1100.14033億元、111年:0.05967億元

66

連江縣

「戰地轉身轉譯再生」連江縣再造歷史現場計畫2.0

88,890

80,000

1. 期程:110年至111年。

2. 分年補助經費:1100.085億元、111年:0.8039億元

67

基隆市

大基隆歷史場景再現整合計畫 2.02階段

189,160

132,412

1. 期程:111年至114年。

2. 分年補助經費:1110.053886億元、112 0.433174億元、113 0.8371億元。

68

臺北市

回到1920 -臺北歷史再造

102,390

35,836

69

新北市

延續及再生-前清淡水英國領事

7,810

3,905

期程:112年至114年。

70

桃園市

大溪好生活-再造歷史現場二期計畫

93,620

50,719

分年補助經費:1120.271605億元、1130.7863億元。

71

桃園市

嘯傲長空-『前空軍桃園基地設施群』建物修繕暨教育展示計畫

26,231

14,427

分年補助經費:1120.1260435億元、1130.0182億元

72

新竹縣

【家】聚落新埔市街歷史現場活化發展計畫(2.0延續型計畫)

32,630

19,578

分年補助經費:1110.058734億元、1120.078312億元、113 0.0587億元

73

新竹市

「新竹日本海軍第六燃料廠與科技知識藝術村落歷史現場再造與活化計畫」(2.0延續型計畫)

254,700

152,820

1. 期程:112年至113年。

2. 分年補助經費:1120.0458億元、1130.1069億元。

74

新竹市

「新竹少年刑務所職務官舍群工藝文化園區再造歷史現場計畫」 111-114年)

254,110

152,466

75

臺中市

臺中市文化城中城擴張復甦再造計畫 112-114

104,400

62,640

1. 期程:110-114

2. 分年補助經費:1120.13782億元。1130.4886億元。

76

彰化縣

千帆入港再造鹿港歷史現場2.0延續型計畫

95,110

66,577

1. 期程:110-114

2. 分年補助經費:1110.0359億元、1120.426509億元、113 0.2357億元。

77

彰化縣

再現彰化眷村味-中興莊再造歷史現場2.0

115,000

80,500

1. 期程:112年至113年。

2. 分年補助經費:1120.0136億元、1130.0668億元

78

雲林縣

臺灣城鎮現代性城市發展歷程-舊雲林縣治場域「再現斗六門」歷史現場再造計畫

19,650

13,755

1. 期程:110-114

2. 分年補助經費:1110.016065億元、1120.062685億元、113 0.0588億元。

79

雲林縣

北港糖廠文化資產整體場域規劃(111-113年)

4,600

3,220



分年補助經費:1110.00966億元、1120.02254億元。

80

嘉義縣

嘉義縣日治時期建築保存活化計畫

59,500

47,600

81

嘉義市

嘉義市重現木都再造歷史現場計畫(112-114

14,000

8,400

1. 期程:110-114

2. 分年補助經費:1100.0574 元、1110.014億元、1120.0639

億元、1130.0201億元。

82

臺南市

臺南文化資產場域再現計畫

112-114

232,596

123,276

1. 期程:110-114

2. 分年補助經費:1110.08071億元、1120.21412億元、113 0.9379億元。

83

高雄市

三感一力眷村再生計畫2.0

504,900

302,940

1. 期程:112年至113年。

2. 分年補助經費:1120.0814億元、1130.2213億元。

84

高雄市

興濱計畫-旗鼓鹽文化廊帶再造(2.0延續計畫)

46,500

27,900

1. 期程:110-114

2. 分年補助經費:1120.72億元、

1130.1542億元、0.0528億元。

85

高雄市

左營舊城見城計畫(2.0延續計畫)

184,500

110,700

1. 期程:110-114

2. 分年補助經費:1120.61305億元、1130.49395億元。

86

屏東縣

屏東飛行故事再造歷史場域計畫(第3期)(112-114年)

100,361

68,864

1. 期程:112年至113年。

2. 分年補助經費:1120.5504億元、1130.1382億元。

87

屏東縣

牡丹社事件再造歷史場域計畫 2.02階段

22,020

17,616

1. 期程:111年至114年。

2. 分年補助經費:111 0.0396億元、1120.0564億元、113 0.0802億元。

88

屏東縣

「老歸崇-老力里」排灣舊社暨古道重現春日計畫(111-114年)

12,550

10,040

1. 期程:111年至114年。

2. 分年補助經費:1110.008112億元、1120.04496億元、113 0.0473億元。

89

南投縣

集集樟腦出張所建築群再造歷史現場計畫第二期工程

62,590

50,072

1. 期程:110-114

2. 分年補助經費:0.50072億元

90

宜蘭縣

蘭陽地區二戰軍事遺構群歷史再現計畫(112年至114年)

64,000

44,800

1. 期程:112年至113年。

2. 分年補助經費:1120.2716億元、1130.1764億元。

91

花蓮縣

花蓮縣布農族舊社領域復返計畫(111-113年)

20,250

16,200

1. 期程:112年至113年。

2. 分年補助經費:1120.09816億元、1130.06384億元。

92

花蓮縣

花蓮太平洋臨港廊道美崙溪左岸歷史場域重現計畫

61,910

49,528

分年補助經費:1110.148584億元、1120.346696億元。

93

臺東縣

臺東市北町日式建築活化再利用計畫-2.0延續案

3,570

2,856

1. 期程:110-114

2. 分年補助經費:1120.01656億元、1130.012億元。

94

連江縣

「戰地轉身轉譯再生」連江縣再造歷史現場計畫2.0延續型計畫

110,900

88,720

1. 期程:112年至114年。

2. 分年補助經費:1120.0608億元、113年:0.0376億元

95

連江縣

「冷戰島嶼.保存活化與創生」連江縣再造歷史現場二期計畫 2.0延續型計畫

12,300

9,840

1. 期程:112年至113年。

2. 分年補助經費:1120.2312億元、113年:0.264億元、114年: 0.3920億元

96

澎湖縣

112-114年澎湖縣媽宮舊城區再造歷史現場計畫(第三期)

106,340

85,072

1. 期程:110-114

2. 分年補助經費:1120.421472億元、1130.429248億元。

項次

縣市

項目名稱

計畫總金額

補助金額

備註


再造歷史現場計畫亮點成果(完整版)影片    文化部文化資產局


FORMOSARACE【文化部】再造歷史現場計畫

URBANSCAPETW院會議案【行政院】文化部「再造歷史現場計畫執行情形」報告(110年11月11日)

專案計畫

縣市

專案計畫

相關連結

相關訊息

金門縣

瓊林蔡氏聚落

瓊林蔡氏千年聚落風華再現

千年聚落 文武瓊林

御賜瓊林

金門縣瓊林社區 | Facebook

瓊林文創藝棧 | Facebook

相關訊息

基隆市

大基隆歷史場景

大基隆歷史場景再現整合計畫

大基隆歷史場景再現整合計畫2.0

大基隆歷史場景再現整合計畫 | Facebook

相關訊息

臺北市

療、浴、北投

療、浴、北投生活環境博物園區

北投生活環境博物園區 | Facebook

相關訊息

新北市

清法戰爭案

清法戰爭滬尾之役歷史場域重現計畫

延續及再生前清淡水英國領事官邸修復工程

新北市立淡水古蹟博物館

相關訊息



八里坌千年河口

八里坌千年河口文化再現計畫



相關訊息



水金九礦業

從地景到願景新北市金銅礦業遺產傳承及活化計畫



相關訊息

桃園市

前空軍桃園基地設施群

「前空軍桃園基地設施群」活化再利用先期規劃

前空軍桃園基地設施群-35中隊飛機棚廠損壞修復工程暨先期成果數位多媒體展示案

鷹與鷗的傳奇前空軍桃園基地設施群建物修繕暨影音蒐集及教育深根推廣計畫

嘯傲長空「前空軍桃園基地設施群」建物修繕暨教育展示計畫

前空軍桃園基地設施群 | Facebook

相關訊息

相關訊息

相關訊息



大溪好生活

「大溪好生活」再造歷史現場

大溪大禧DAXIDAXI

相關訊息

新竹市

六燃廠與眷村

新竹日本海軍第六燃料廠與眷村聚落歷史現場再造與活化計畫

新竹日本海軍第六燃料廠與科技知識藝術村落歷史現場再造與活化計畫

「新竹日本海軍第六燃料廠與科技知識藝術村落歷史現場再造與活化計畫」(110-111

「新竹日本海軍第六燃料廠與科技知識藝術村落歷史現場再造與活化計畫」(2.0延續型計畫

HsinChu Living Museum 新竹生博物館

相關訊息

相關訊息



新竹監獄日治宿舍群

新竹少年刑務所職務官舍群工藝文化園區再造歷史現場計畫



【相關訊息】

新竹縣

新埔市街歷史現場

【家】聚落新埔市街歷史現場活化發展計畫



相關訊息

苗栗縣

出磺坑礦業

苗栗出磺坑礦業歷史現場活化發展計畫

苗栗出磺坑油礦歷史現場再現計畫

出磺坑再造歷史現場 | Facebook

相關訊息

臺中市

臺中文化城中城

臺中文化城中城歷史空間再造計畫舊市議會及周邊範圍計畫

臺中文化城中城歷史空間再造計畫

臺中市文化城中城擴張復甦及再造計畫



相關訊息



臺中菸葉廠

臺中菸葉廠產業場域轉型再造計畫



【相關訊息】

南投縣

集集樟腦出張所

集集樟腦出張所建築群再造歷史現場計畫(110-113

集集樟腦出張所建築群再造歷史現場計畫第二期工程(2.0延續型計畫

集集樟腦出張所 | Facebook

相關訊息



Sbayan泰雅民族起源

Sbayan泰雅民族起源地及泰雅族遷徙路徑再造歷史現場專案計畫



相關訊息

彰化縣

千帆入港

千帆入港-再造鹿港歷史現場

千帆入港再造鹿港歷史現場2.0

千帆入港再造鹿港歷史現場2.0延續型計畫



相關訊息



再現中興莊

再現彰化眷村味中興莊再造歷史現場(110-111

再現彰化眷村味中興莊再造歷史現場2.0



相關訊息

雲林縣

建國一、二村

虎尾眷村文化特區建國一、二村歷史聚落保存再現計畫

虎尾眷村文化特區建國一、二村聚落歷史現場保存再現計畫第2(110-111



相關訊息



北港百年藝鎮

雲林縣北港百年藝鎮再造歷史現場計畫



相關訊息



北港糖廠

北港糖廠文化資產整體場域規劃



相關訊息



雲林縣治

雲林縣治行政公署建築歷史現場活化計畫



相關訊息

嘉義縣

蒜頭糖廠

蒜頭糖廠歷史現場再造計畫



相關訊息

嘉義市

重現木都

嘉義市重現木都再造歷史現場計畫

嘉義市重現木都再造歷史現場計畫2.0

木都

相關訊息

臺南市

烏山頭暨嘉南大圳

烏山頭水庫暨嘉南大圳再造歷史現場中長程計畫



相關訊息



再現赤崁『署』光

再現赤崁「署」光



相關訊息



台南400

臺南400文化資產場域再現計畫



相關訊息

高雄市

左營見城

左營舊城見城計畫

左營舊城見城計畫第二期

見城計畫

見城館 | Facebook

相關訊息



興濱計畫

興濱計畫哈瑪星港濱街町再生

興濱計畫旗鼓鹽文化廊帶再造

興濱計畫旗鼓鹽文化廊帶再造(2.0延續型計畫



相關訊息



三感一力眷村

三感一力眷村再生計畫(110-111



相關訊息

屏東縣

屏東飛行故事

屏東飛行故事

屏東飛行故事第二期

屏東飛行故事再造歷史場域計畫第2(110-111



相關訊息



牡丹社事件

牡丹社事件再造歷史場域計畫

牡丹社事件再造歷史場域計畫2.0

歷史場域再造瑯嶠傳奇

相關訊息



屏東菸葉廠

屏東菸葉廠再造歷史現場計畫

屏東菸葉廠再造歷史現場計畫第二期



相關訊息



排灣舊社重現

「老歸崇老力里」排灣舊社暨古道重現春日計畫



相關訊息

宜蘭縣

蘭陽二戰軍事遺構

蘭陽地區二戰軍事遺構群歷史再現計畫

蘭陽地區二戰軍事遺構群歷史再現計畫(110年至113



相關訊息



中興紙廠

中興紙廠宜蘭興自造

中興紙廠‧宜蘭興自造考古遺址出土遺物典藏中心保管計畫



相關訊息

花蓮縣

太平洋臨港廊道

花蓮市太平洋臨港廊道歷史場景再現計畫



相關訊息



拉庫拉庫溪

拉庫拉庫溪流域布農族舊社溯源與重塑計畫

拉庫拉庫溪流域布農族舊社溯源與重塑計畫-108至109年度延續型計畫

花蓮縣布農族舊社領域複返計畫(110年至111年)



相關訊息

臺東縣

民權里日式宿舍

民權里日式建築文化園區修復再利用計畫

臺東市北町日式建築宿舍群 | Facebook

相關訊息

澎湖縣

媽宮文化城

澎湖縣媽宮舊城區再造歷史現場計畫

110-111澎湖縣媽宮舊城區再造歷史現場計畫(第二期)



相關訊息

連江縣

戰地轉身

「戰地轉身 轉譯再生」連江縣再造歷史現場計畫

「戰地轉身‧轉譯再生」連江縣再造歷史現場計畫(110-111



相關訊息



冷戰島嶼

「冷戰‧島嶼」連江縣再造歷史現場計畫

「冷戰島嶼‧保存活化與創生」連江縣再造歷史現場二期計畫(110-111



相關訊息


LOCALCULTURETW文化部再造歷史現場專案計畫
